煙囪耐火材料內襯烘干時間及注意事項

發布日期:2021-11-26 09:50:54 所屬欄目:耐材知識

不定形耐火材料施工的最后一步就是烘干,按照規定的烘干辦法能有效的保證耐火材料襯體的使用壽命,那么在煙囪的施工當中,是否也需要烘干呢?應該如何烘干?這些都是有國標規定的,今天瑞森小編就來給您分享:


?  常溫季節施工的煙囪,使用前可烘干;采用凍結法砌筑的磚煙囪,在砌筑結束后,應立即加熱和烘干;通風煙囪可不烘干。煙囪烘干前,應根據煙囪的結構和施工季節等制定烘干溫度曲線和操作規程。烘干溫度曲線和操作規程的主要內容應包括烘干期限、升溫速度、恒溫時間、最高溫度、烘干措施和操作要點等。


?????烘干后不立即投入生產的煙囪,在烘干溫度曲線中還應注明降溫速度。當降到100℃時,應將煙道口堵死。煙囪的烘干溫度曲線和烘干時間應按有關要求確定;當無要求時,煙囪的烘干時間可按表1采用。

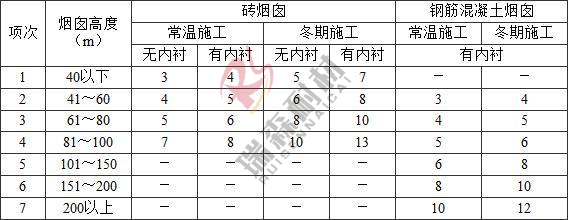

1煙囪的烘干時間


注:1.?采用凍結法砌筑的磚煙囪,烘干后不立即投入生產的,其烘干時間應增加2~3d。在此時間內,應保持在烘干溫度曲線內所規定的最高溫度。

???  2. 冬期已烘干過的,但到生產前相隔了兩個月以上的煙囪,應在第二次烘干后再投入生產,其烘干時間可減少一半。


煙囪烘干時,應逐漸地升高溫度,其最高溫度可按表2采用。



2烘干最高溫度


從工業爐往煙囪內排放煙氣時,在最初階段應系統地檢查煙氣的成分,并應調整燃燒過程,不得有燃燒不完全的氣體通過縫隙和閘板流入煙囪。?當煙囪烘干后出現裂縫時,應進行修理。已烘干的磚煙囪,當筒壁上有環箍時,應在冷卻后再次擰緊筒壁上環箍的螺栓。
